L’Espace 3000, à Hyères-les-Palmiers (83) est une salle polyvalente emblématique accueillant des manifestations sportives, culturelles et événementielles. En 2020, le bâtiment a dû fermer ses portes à la suite de l’affaissement de sa spectaculaire charpente en bois lamellé-collé. Cette structure remarquable se caractérise par un assemblage circulaire de demi-arcs reposant sur une clé de voûte centrale

Afin de redonner vie à cet équipement majeur, la Ville de Hyères a engagé un ambitieux projet de réhabilitation structurelle, fonctionnelle et technique intégrant des enjeux de durabilité et de sobriété environnementale. Dans le cadre du marché de conception-réalisation lancé en 2023, Freyssinet, aux côtés de GCC Réhabilitation, a été chargé du renforcement de la structure bois avec un objectif clair : préserver l’ouvrage existant plutôt que le remplacer.

  • MAÎTRE D'OUVRAGE
    Ville d'Hyères
  • PARTENAIRES
    GCC Réhabilitation · Flex Architectes · Sogitec · Adret · ID Géo · Cereg · StratéGéO · Betrec IG
  • LOCALISATION
    Var (83)
  • CALENDRIER
    Juillet → Septembre 2025
24
vérins synchronisés
15
cm de relevage de la clé de voûte.
300
éléments bois ajoutés
Le chantier

Les étapes de l'intervention

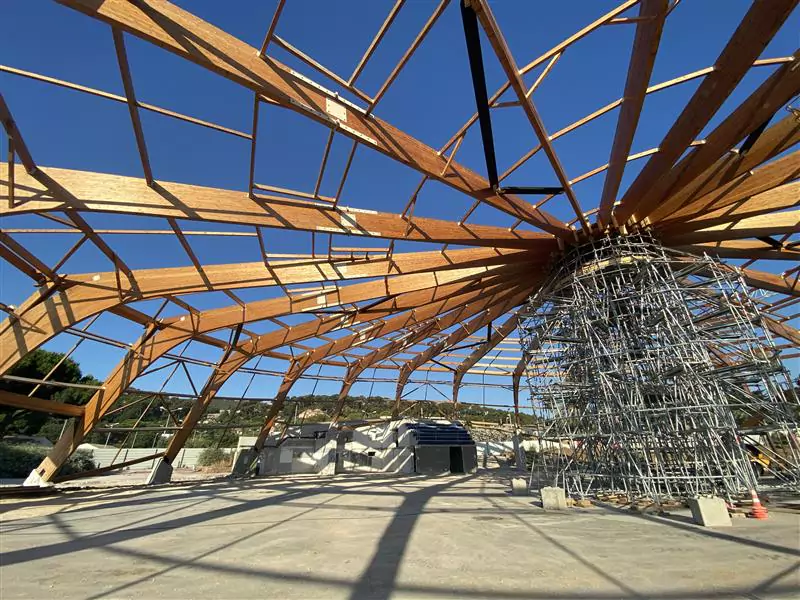

01. Vérinage de la clé de voûte
Mise en œuvre de 24 vérins synchronisés afin de relever la structure de 15 cm et lui redonner sa géométrie d’origine.

02. Mise en place de la précontrainte circulaire
Installation d’une précontrainte additionnelle composée de câbles périphériques et de pièces d’ancrage sur mesure pour stabiliser durablement l’ouvrage.

03. Renforts bois
Ajout de plus de 300 éléments bois, de plaques LVL et de ferrures métalliques afin d’améliorer la résistance de la structure.

04. Traitements complémentaires
Injection de résine époxy dans les fissures, renforcement des pieds de poteaux et réalisation de micropieux pour reprendre les nouvelles descentes de charges.

Les défis du chantier

01. Préserver une structure architecturale unique

La charpente en bois lamellé-collé constitue la signature architecturale de l’Espace 3000. Le projet devait permettre de la conserver tout en garantissant sa sécurité et sa pérennité.

02. Redonner sa géométrie à l'ouvrage

L’affaissement de la structure nécessitait une opération complexe de vérinage avec suivi géométrique en temps réel afin de relever la clé de voûte sans générer de désordres supplémentaires.

03. Coordonner de nombreux intervenants

Les travaux ont été réalisés selon un phasage précis impliquant la dépose de la couverture, des bardages et la coordination permanente avec les autres entreprises présentes sur le chantier.

04. Adapter la solution aux évolutions du projet

Le projet de conception-réalisation a évolué durant les études et la préparation du chantier. Les équipes Freyssinet ont ajusté le dimensionnement de la précontrainte afin de répondre aux nouvelles contraintes structurelles.
